4. Projektplanung
>
4.1 Planungsinstrumente
>
4.1.2 Meilensteine
Previous
Next
4.1.2
Meilensteine
Das Parkinsonsche Gesetz:
Je mehr Zeit man den Leuten für die Erledigung einer Aufgabe gibt, desto mehr Zeit werden sie brauchen.
Dieser Gedanke ist gefährlich bis falsch.

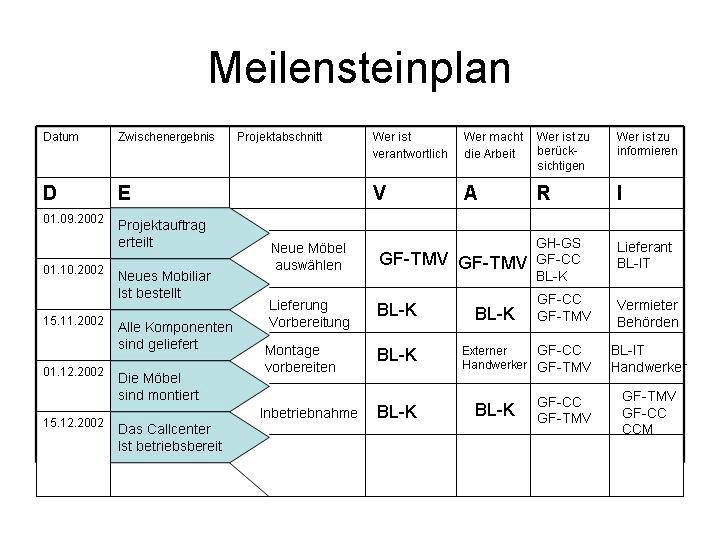

Vorgehen beim Erstellen eines Meilensteinplanes
Ausgangspunkt beschreiben
Aktuelles Datum
Aktueller Status
Endpunkt beschreiben
Zieldatum
Ergebnisziel
Vom Endpunkt ausgehend, den nächstletzten Milestone beschreiben
Wann müssen wir wo stehen
Was muss dann vorliegen
Fortsetzung des Verfahrens (Rückwärtsrechnung)
Definition von Maßnahmen
Was muss zwischen je zwei Milestones geschehen
Definition der Beteiligten
Wer ist verantwortlich
V
Wer macht die Arbeit
A
Wer ist zu berücksichtigen
R
Wer ist zu informieren
I
