4. Projektplanung
>
4.1 Planungsinstrumente
>
4.1.5 Netzplan
|
Previous
Next
|
|
|
|
|

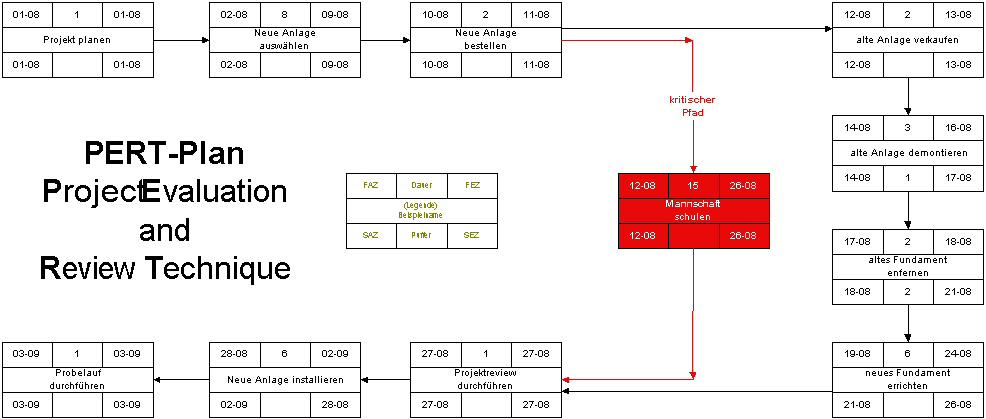

Netzplan Vorgehen
-
Reihenfolge
- Startpunkte: alle Vorgänge ohne Vorgänger
- Sukzessive Vorgänge anfügen, die bereits
gesetzte Vorgänge als Vorgänger haben
- Vorwärtsrechnung
- Frühester Anfangszeitpunkt (FAZ) der
Startvorgänge: 0
- Frühester Endzeitpunkt (FEZ) = FAZ+Dauer
- FAZ = FEZ des Vorgängers
- bei mehreren Vorgängern: FAZ = Maximum
der FEZ der Vorgänger
- Rückwärtsrechnung
- Für Schlussvorgänge: Spätester Endzeitpunkt
(SEZ) = FEZ
- Spätester Anfangszeitpunkt (SAZ) =
SEZ - Dauer
- SEZ = SAZ des Nachfolgers
- Bei mehreren Nachfolgern: SEZ = Minimum
der SAZ der Nachfolger
|
|
|
|
|
